Votre chantier touche enfin à sa fin ? Félicitations ! Mais avant de sabler le champagne, une étape cruciale vous attend : la réception des travaux.

Ce moment marque la rencontre entre le maître d'œuvre (souvent un promoteur immobilier ou un constructeur) et les artisans pour vérifier ensemble que tout correspond bien aux attentes initiales. C'est l'occasion de faire le tour du chantier, de pointer les éventuels défauts, et de consigner tout cela par écrit dans un document officiel : le procès-verbal de réception.

Mais concrètement, qu'est-ce qu'un PV de réception ? À quoi sert-il vraiment ? Qui doit le rédiger et le signer ? Quelles conséquences juridiques entraîne sa signature ? Et surtout : comment éviter les mauvaises surprises ?

Dans cet article, on vous explique tout sur le procès-verbal de réception des travaux. Vous découvrirez aussi un modèle gratuit à personnaliser pour gagner du temps.

Résumé en bref :

  • Définition : Le PV de réception est un acte juridique par lequel le maître d'œuvre accepte la fin du chantier réalisé par l'entrepreneur, avec ou sans réserves.
  • Obligation : Aucun texte n'impose sa rédaction, mais il est vivement recommandé pour éviter les litiges et consigner par écrit les éventuels défauts constatés.
  • Conséquences juridiques : Il marque le transfert de responsabilité au maître d'œuvre et déclenche les 3 garanties légales (parfait achèvement, biennale, décennale).
  • Réserves : Si des malfaçons sont constatées, elles doivent être listées précisément. L'entrepreneur dispose de 90 jours maximum pour y remédier.
  • Signature dématérialisée : La signature électronique est légale et accélère le processus (gain de temps considérable pour promoteurs immobiliers et artisans).

PV de réception des travaux : définition et rôle

Le procès-verbal (PV) de réception de travaux est un acte juridique par lequel un maître d’œuvre, généralement un promoteur immobilier ou un constructeur, accepte la réception d’un chantier avec ou sans réserves.

Il atteste officiellement la fin des travaux et l’acceptation, avec ou sans réserves, du rendu final.

Il est donc très courant dans le cadre d’une construction immobilière, et plus largement dans le BTP.

Réception des travaux : que dit le Code civil ?

La réception des travaux constitue l'une des étapes les plus importantes d'un chantier immobilier. Elle est encadrée par l'article 1792-6 du Code civil.

À cette occasion, le maître d'œuvre et l'artisan qui a réalisé les travaux effectuent un contrôle final de la construction dans l'objectif de déceler d'éventuels défauts et irrégularités ou des non-conformités eu égard au contrat initial. Des réserves peuvent être indiquées sur ce document si des malfaçons sont constatées.

Elle intervient à la demande de la partie la plus diligente, soit à l'amiable, soit à défaut judiciairement. Elle est, en tout état de cause, prononcée contradictoirement. C'est-à-dire que toutes les parties doivent être présentes.
Dans le secteur du BTP, il est fréquent que l'entrepreneur principal fasse appel à des tiers pour certaines tâches spécifiques. Cette relation doit alors être formalisée par un contrat de sous-traitance pour sécuriser les deux parties.

Important

La réception des travaux doit être prononcée contradictoirement, c'est-à-dire en présence de toutes les parties (maître d'œuvre et entrepreneur). Une réception unilatérale n'a pas de valeur juridique.

PV de réception vs PV de livraison : quelle différence ?

Le PV de livraison et le procès-verbal de réception des travaux ont pour point commun d'intervenir tous deux dans le cadre d'une construction immobilière ou de la vente en l'état futur d'achèvement (VEFA) d'un bien.

Mais ils n'interviennent pas au même moment et ne sont pas signés par les mêmes intervenants.

Dans le cadre d'une opération de promotion immobilière, le PV de livraison constitue l'étape finale d'un chantier, le PV de réception intervient en amont.

Le procès-verbal de livraison officialise la fin de la construction d'un logement ainsi que la remise des clés à son propriétaire. Il est signé par le client final et le maître d'œuvre et marque le transfert de propriété du logement au nouveau propriétaire qui devient alors le maître de l'ouvrage (article 1604 du Code civil).

Le PV de réception, quant à lui, est signé en amont entre l'entrepreneur qui a réalisé les travaux et le maître d'œuvre. Lors de cette signature, ce dernier accepte la fin du chantier, avec ou sans réserves.

À quoi sert le procès-verbal de réception des travaux ?

Le PV de réception est utile à plusieurs égards :

  • Il sert de preuve écrite du transfert de la responsabilité du chantier au maître d'œuvre. L'entrepreneur n'en est plus responsable à compter de la levée des réserves, le cas échéant.
  • Il est utilisé pour lister par écrit les éventuels défauts constatés sur le chantier afin de contraindre les artisans à les mettre en conformité.
  • Il marque l'ouverture des délais des 3 garanties légales du constructeur (articles 1792 et suivants du Code civil).

Les 3 garanties légales déclenchées par le PV de réception

Garantie

Durée

Couverture

Déclenchement

Garantie de parfait achèvement

1 an

Tous les désordres signalés pendant l'année suivant la réception

À partir de la date de réception

Garantie biennale (bon fonctionnement)

2 ans

Équipements dissociables du bâti (fenêtres, portes, volets, radiateurs, VMC, etc.)

À partir de la date de réception

Garantie décennale

10 ans

Dommages compromettant la solidité de l'ouvrage ou le rendant impropre à sa destination

À partir de la date de réception

Du point de vue de l'entrepreneur, le PV permet d'officialiser l'acceptation du chantier par le maître d'œuvre. Il met fin au contrat de louage d'ouvrage existant entre eux, tel que défini à l'article 1710 du Code civil.

A noter

Pour les artisans du BTP, l'assurance décennale prend effet à la réception des travaux et couvre les dommages graves pendant 10 ans.

Le PV de réception est-il obligatoire en droit français ?

Aucune disposition légale n’impose l’établissement et la signature d’un procès-verbal de réception des travaux

En effet, d’après une jurisprudence constante, la réception des travaux peut être tacite (Par exemple, Cass. 3e civ., 24 novembre 2016, n°15-25.415 ou Cass. 3e civ., 18 avril 2019, n°18-13.734).

Un écrit n’est donc pas obligatoire.

Toutefois, il est vivement recommandé de rédiger un procès-verbal de réception puisqu’il permet d’éviter d’éventuels litiges en consignant par écrit tout ce qui ne va pas et qui doit être repris.

Qui doit rédiger et signer le PV de réception des travaux ?

Lorsque le chantier est achevé et que l’entrepreneur estime que les travaux sont prêts à être réceptionnés, il en informe le maître d'œuvre. Une date est prévue pour la tenue d’une réunion contradictoire entre eux.

La réception des travaux s’effectue sur le chantier, les 2 parties vérifient alors que les travaux sont conformes aux engagements initiaux.

Le procès-verbal de réception est rédigé par le maître d’œuvre qui peut émettre d’éventuelles réserves.

Les 2 parties signent ensuite le document le jour même.

Bon à savoir

Le procès-verbal de réception peut être signé de manière dématérialisée. La signature électronique offre un gain de temps considérable à toutes les parties et notamment les promoteurs immobiliers qui souhaitent livrer rapidement leur client.

Signez vos PV de réception en quelques clics avec Yousign

La signature électronique Yousign simplifie la réception des travaux pour les maîtres d'œuvre, promoteurs immobiliers et entrepreneurs :

  • Signature à distance : plus besoin de se déplacer sur chantier pour signer le PV
  • Traçabilité complète : dossier de preuve conforme eIDAS avec horodatage qualifié
  • Gain de temps : PV signé en quelques minutes (vs plusieurs jours par courrier)
  • Multi-chantiers : gérez toutes vos réceptions depuis une plateforme unique

Essayer la signature électronique gratuitement pendant 14 jours

Quelles sont les conséquences de la signature du PV de réception ?

Signature du PV sans réserve : quelles conséquences ?

  • Le procès-verbal de réception des travaux signé marque la fin du contrat de louage d'ouvrage entre l'entrepreneur et le maître d'œuvre.
  • La responsabilité est transférée à ce dernier. C'est désormais à lui de répondre des évènements tels que les vols ou encore les incendies, par exemple.
  • C'est le point de départ des garanties légales de construction (voir tableau ci-dessus).

PV de réception avec réserves : quel délai pour les lever ?

Les travaux pour y remédier doivent intervenir dans le délai indiqué sur le PV de réception. À défaut, c'est la norme NF P 03-001 qui s'applique. Cette dernière prévoit que l'entrepreneur dispose au maximum, pour réaliser les réparations, d'un délai de 90 jours à partir de la signature du procès-verbal de réception des travaux avec réserves.

Après avoir effectué les réparations, l'entrepreneur demande au maître d'œuvre la levée des réserves par lettre recommandée avec accusé de réception (LRAR).

Bon à savoir

Les parties peuvent refuser de signer la réception des travaux si elles justifient d’arguments recevables. Les motifs de refus les plus courants sont généralement liés à la nature et à l’étendue des désordres rencontrés (par exemple, Cour de cassation, 3e chambre civile, 14 mai 2013, n° 12-17.983).

Peut-on contester le PV de réception après signature ?

Si des malfaçons, des anomalies ou des vices apparents sont constatés après avoir signé le PV mais n’ont pas fait l’objet de réserves, ceux-ci ne pourront pas faire l’objet d’une demande en réparation.

Attention

Si vous signez un PV de réception sans émettre de réserves, vous ne pourrez plus contester les malfaçons ou anomalies visibles par la suite. Soyez vigilant lors de l'inspection du chantier.

En revanche, si des désordres non apparents au moment de la réception apparaissent après la signature du PV de réception, les garanties constructeurs des articles 1792 et suivants du Code civil permettent d’engager la responsabilité de l’entrepreneur.

Comment rédiger un procès-verbal de réception des travaux ?

Le PV de fin de chantier doit indiquer les mentions obligatoires suivantes :

  • L'identité du maître d'œuvre et de l'entrepreneur.
  • L'identification des travaux : numéro de chantier, date du devis, adresse du chantier.
  • La date du jour de réception des travaux.

La décision sur l'issue du chantier :

  • Réception sans réserve : les travaux sont conformes aux attentes.
  • Réception avec réserves : les défauts constatés sont listés précisément (emplacement, description, gravité) ainsi que le délai pour les lever.
  • Refus de réception : les travaux présentent des désordres trop importants.

Modèle gratuit de PV de réception des travaux

Si vous ne savez pas à quoi ressemble un PV de réception des travaux, découvrez notre modèle gratuit et personnalisable.

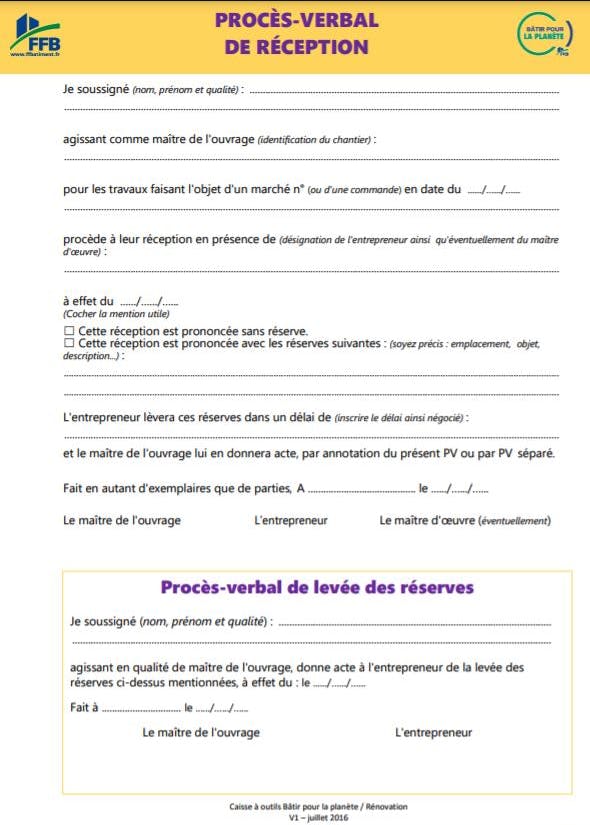

Modèle de procès-verbal de réception des travaux

Je soussigné (nom, prénom et qualité) :

...

agissant comme maître de l'ouvrage (identification du chantier) :

...

pour les travaux faisant l'objet d'un marché n° (ou d'une commande) en date du //__

procède à leur réception en présence de (désignation de l'entrepreneur ainsi qu'éventuellement du maître d'œuvre) :

...

à effet du //__

(Cocher la mention utile)

☐ Cette réception est prononcée sans réserve.

☐ Cette réception est prononcée avec les réserves suivantes : (soyez précis : emplacement, objet, description…) :

...

L'entrepreneur lèvera ces réserves dans un délai de (inscrire le délai ainsi négocié) :

...

et le maître de l'ouvrage lui en donnera acte, par annotation du présent PV ou par PV séparé.

Fait en autant d'exemplaires que de parties, à ______________ le //__

Le maître de l'ouvrage | L'entrepreneur | Le maître d'œuvre (éventuellement)

Modèle de PV de levée des réserves

Je soussigné (nom, prénom et qualité) :

...

agissant en qualité de maître de l'ouvrage, donne acte à l'entrepreneur de la levée des réserves ci-dessus mentionnées, à effet du : le //__

Fait à ______________ le //__

Le maître de l'ouvrage | L'entrepreneur

À retenir sur le PV de réception

Le PV de réception joue un rôle essentiel dans un projet de construction immobilière ou d’achat en VEFA.

Son existence n’est imposée par aucun texte de loi.

Mais il est très utilisé dans la pratique car il fournit une preuve écrite de la conformité du bien immobilier avec ce qui était prévu et permet de dresser par écrit d’éventuelles anomalies ou malfaçons à réparer.

En signant un procès-verbal de réception, l’entrepreneur transfère la responsabilité du chantier au maître d’œuvre qui en atteste bonne réception. La signature peut être manuelle ou électronique.

Passez à la vitesse supérieure

Tester gratuitement Yousign pendant 14 jours

Questions fréquentes sur le PV de réception

  • Le PV de réception est-il obligatoire pour tous les travaux ?

    Non, aucune loi n'impose la rédaction d'un procès-verbal de réception. La réception peut être tacite selon la jurisprudence. Toutefois, il est vivement recommandé de le rédiger pour éviter les litiges et disposer d'une preuve écrite des éventuels défauts constatés.

  • Que faire si l'entrepreneur refuse de signer le PV de réception ?

    Si l'entrepreneur refuse de signer, vérifiez d'abord que les réserves émises sont justifiées et proportionnées. Si le désaccord persiste, la réception peut être prononcée judiciairement. Un expert peut être mandaté pour constater l'état des travaux.

  • Peut-on signer un PV de réception par voie électronique ?

    Oui, la signature électronique est parfaitement légale pour un PV de réception. Elle offre un gain de temps considérable et une traçabilité complète grâce au dossier de preuve conforme eIDAS. Des solutions comme Yousign permettent de signer en quelques minutes.

  • Quel délai pour lever les réserves après signature du PV ?

    Le délai est négocié entre les parties et inscrit sur le PV. À défaut d'indication, la norme NF P 03-001 prévoit un délai maximum de 90 jours à partir de la signature du PV de réception avec réserves.

  • Que se passe-t-il si aucun PV de réception n'est signé ?

    Si aucun PV n'est signé, la réception peut être tacite (par exemple, si le maître d'œuvre prend possession des lieux et paie le solde). Toutefois, l'absence d'écrit complique la preuve de la date de réception et peut entraîner des litiges sur le déclenchement des garanties légales.

  • Quelle différence entre PV de réception et PV de livraison ?

    Le PV de réception est signé entre l'entrepreneur et le maître d'œuvre pour constater la fin du chantier. Le PV de livraison intervient après et est signé entre le maître d'œuvre et le client final (propriétaire) pour officialiser la remise des clés et le transfert de propriété.

Découvrez la signature électronique gratuite de Yousign

Testez Yousign gratuitement
pendant 14 jours

Comme plus de 30 000 entreprises européennes, faites confiance à Yousign pour signer et vérifier vos documents.

cta illustration
